一、地下室外墻

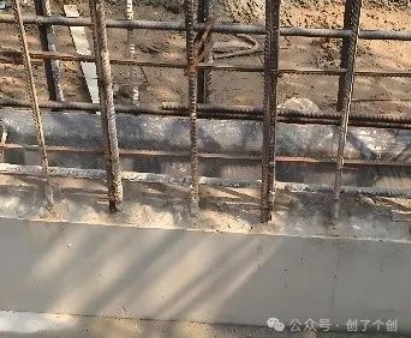

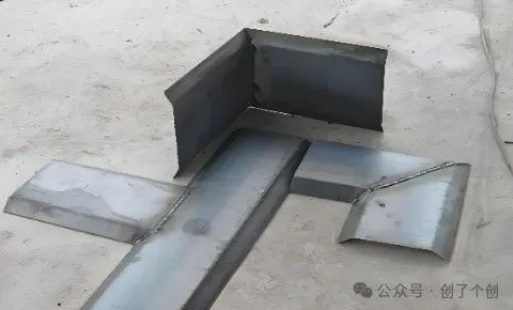

1、水平施工縫
止水鋼板留置在墻體中間,轉角處采用工廠加工成品,減少現場加工滲漏隱患。模板安裝前將下層混凝土鑿毛并清理干凈(也可提圖紙會審,增加涂刷水泥基滲透結晶型防水材料)。

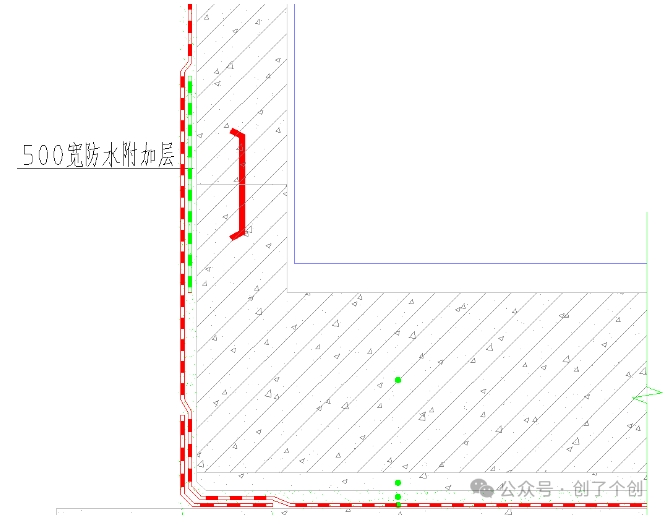

外墻防水施工時,水平施工縫處做500寬防水附加層。
2、外墻螺桿

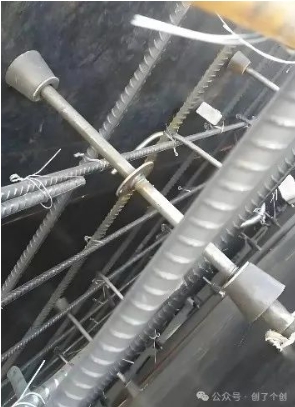

地下室外墻采用止水螺桿,拆模后將螺桿頭切除至與混凝土平齊,孔洞、縫隙處刷聚合物防水砂漿封堵,再涂刷聚氨酯三遍(可提圖紙會審增加)。有條件時,采用三段式止水螺桿,更有利于防水。

3、穿墻套管及群管

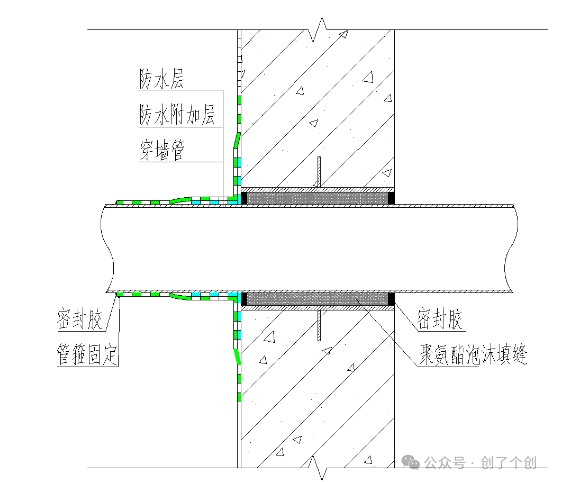

根據圖紙設計,穿墻套管采用帶翼環的剛性防水套管或柔性套管。群管時采用整體制作,管之間相距至少50。群管焊接牢固,封頭板與預埋角鋼焊接牢固密封嚴密;安裝時將管道穿過預埋套管,按圖將位置尺寸找準,臨時固定,然后一端以封口鋼板將套管及穿墻管焊牢,再從另一端將套管與墻管之間的縫隙以防水材料(瀝青麻絲、防水油膏、石棉水泥)填滿后,用封口鋼板封堵嚴密。
4、防水層
在磚胎模上的防水卷材留茬注意保護,并留足搭接及錯縫長度。上返到地下室頂板時,可用鋼釘固定卷材,并用密封膠密封,以克服卷材自重產生的下墜?;靥顣r在防水層外側設置苯板或砌體保護墻。
二、地上外墻
1、對拉螺栓孔
創新施工工藝較多。傳統的是:將螺栓孔內清理干凈,中間聚氨酯發泡填塞密實,兩端20mm內采用聚合物水泥砂漿封堵平整、密實,外側涂刷聚氨酯防水涂料三遍。
2、空調孔

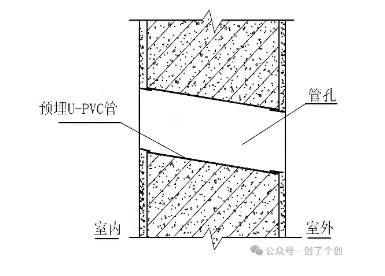

現澆外墻時,預埋U-PVC管,兩端用膠布等密封好以避免堵塞,控制坡度為內高外低,內外高差不小于20mm。砌體外墻時,一般提前預制好空調孔塊,減少滲漏隱患。
3、穿墻孔洞

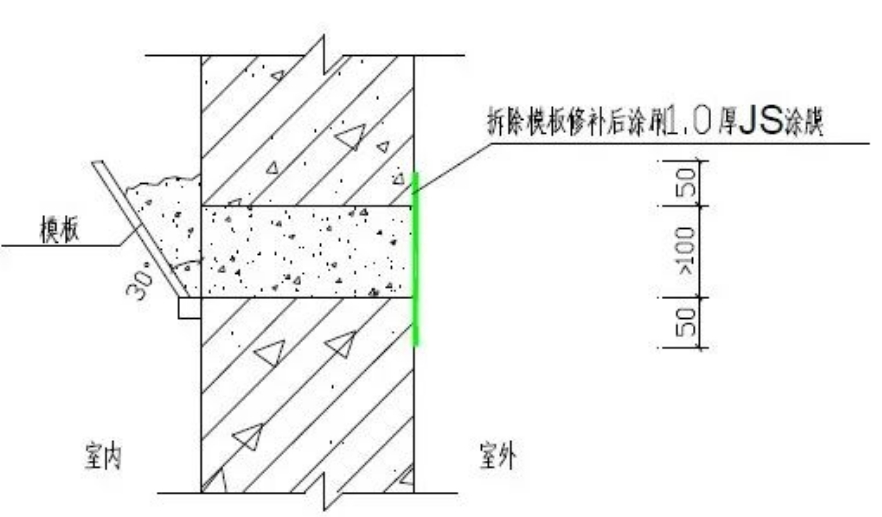

孔洞周壁鑿毛,并澆水濕潤周邊;支洞口兩側模板,模板超出洞口上方100mm。澆筑高于墻體混凝土等級一個標號的細石混凝土(摻防水劑和膨脹劑),充分插搗密實。拆模后,鑿除表面凸出的多余混凝土,并修補好混凝土缺陷。在墻外側孔洞及周邊分多遍涂刷1.0mm厚JS防水,涂刷范圍超出孔洞周邊50mm。

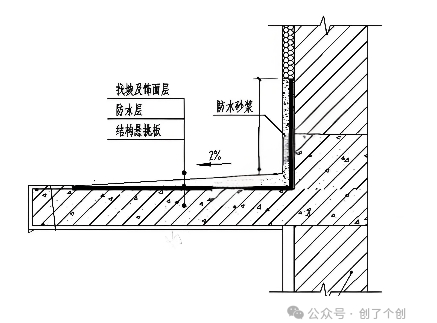

4、雨篷、空調板等外挑構件
砌體外墻時需澆筑混凝土返坎,防水層上返至少200mm。構件端部設置滴水線。與外墻交接處的防水層連續,防水層沿外口下翻至滴水線。
5、窗洞口
窗洞口防水有很多種創新工藝形式,分為有無保溫、有無企口、有無附框等。

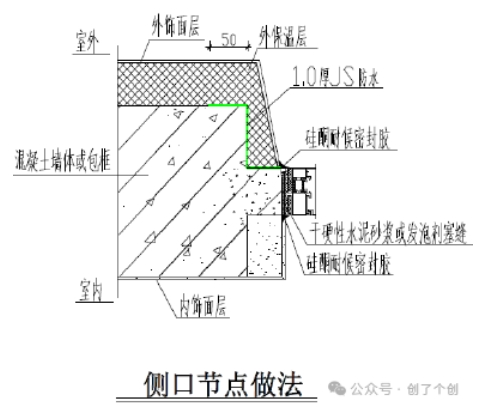

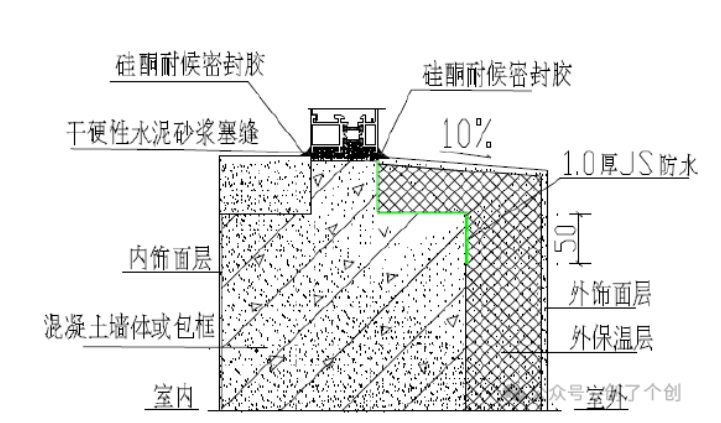

有保溫、有企口、無附框參考做法如下:
6、飄窗
飄窗上部結構混凝土板面不論是否為外露面,均應考慮防水涂料層以防止薄板澆混凝土不密實及板上有螺桿洞引起的滲漏。
7、外墻抹灰及防水
砌體外墻抹灰時,與混凝土外墻的交接處掛300寬鋼絲網做抗裂增強處理。根據防水通規,砌體外墻需做兩道防水,一道防水砂漿+一道防水涂料或其他形式?;炷镣鈮ψ鲆坏婪浪?。
